Gleinalmtunnel

Gleinalmtunnel
Gleinalmtunnel

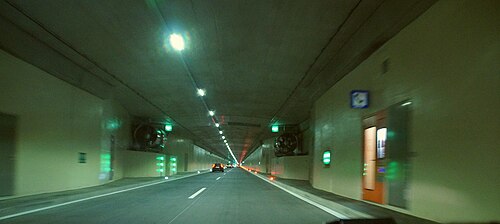

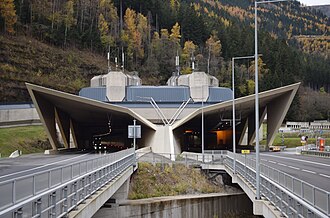

Südportal des Gleinalmtunnels (Dez. 2019) nach dem Ausbau auf 2 Röhren
Nutzung Autobahntunnel
Verkehrsverbindung Pyhrnautobahn
Ort Gleinalpe
Länge 8.320 m[1]dep1
Anzahl der Röhren 2
Querschnitt Vollausbau
Größte Überdeckung 1000 m
Fahrzeuge pro Tag 22.000–40.000
Bau
Bauherr 1971 Gleinalm Autobahn AG
Baukosten Neubau der 2. Tunnelröhre und Sanierung der 1. Röhre: 243 Mio. € (2013–2019)
Baubeginn 1973[1]
Fertigstellung 1978[1]
Planer  ?
Betrieb
Betreiber ASFINAG
Maut Sondermaut für Pkw: 9,50 €
Freigabe 1. Röhre 1978
2. Röhre 2017
Lage
Gleinalmtunnel (Steiermark)
Koordinaten
Nordportal 47° 17′ 40″ N, 15° 4′ 40″ O
Südportal 47° 14′ 54″ N, 15° 9′ 33″ O

Der Gleinalmtunnel ist ein Autobahntunnel in Österreich auf der Pyhrnautobahn A 9 mit einer Länge von 8.320 Metern. Er verbindet die Bezirke Leoben und Graz-Umgebung in der Steiermark und wurde am 11. August 1978 eröffnet. Am 20. Dezember 2019 wurde die erste Röhre nach der Sanierung wieder freigegeben, nachdem im Juli 2017 die zweite Röhre eröffnet worden war.[2]

Geographie

Der Tunnel und die anschließenden Abschnitte der A 9 bilden zwischen St. Michael in Obersteiermark und Deutschfeistritz, beide an der Mur gelegen, mit einer Länge von etwa 30 km eine 50%ige Abkürzung gegenüber der etwa 60 km langen Strecke durch das Murtal, wo in den letzten Jahren die Schnellstraßen auch südlich von Bruck an der Mur mit Tunnels und vierspurig auf hohe Kapazität ausgebaut worden sind.

Die Strecke mit Tunnel bietet somit eine Ersparnis von 30 km Strecke und 20–30 Minuten Fahrzeit, bei Mautkosten von 10,00 Euro (für einen Pkw, Einzelfahrt, Stand 2022). Die Mautstelle liegt fünf Kilometer nördlich des Tunnels.

Bevor die Strecke Bruck–Deutschfeistritz als Schnellstraße ausgebaut war, floss der Pkw-Verkehr über weite Strecken auf zweispuriger Straße nur so schnell wie Lkw-Verkehr. Bevor 2004 für Lkw auch die Schnellstraße mit Streckenmaut belegt wurde, fuhren Lkw, um Tunnelmaut zu sparen, nicht selten den Umweg über Bruck. Umgekehrt fallen bei wöchentlichen oder noch häufigeren Fahrten mit einer Jahreskarte die Pkw-Tunnelmautkosten nicht ins Gewicht und ist auch eine Fahrt von Graz nach Leoben (7 km flussabwärts von St. Michael) über die Tunnelstrecke deutlich näher, komfortabler und kostengünstiger als über das Murtal.

Die Relation ist international bedeutsam für den Verkehr zwischen Deutschland und Slowenien oder Ungarn sowie innerösterreichisch zwischen einerseits Linz (nördlich von St. Michael) oder dem oberen Murtal (oberhalb Leoben) und Graz.

Bis 2017 war der Tunnel nur einröhrig ausgeführt und wurde im Gegenverkehr bei einer Höchstgeschwindigkeit von 80 km/h betrieben. Auf Grund von mehrfachen tödlichen Unfällen im Tunnel wurde der Neubau einer zweiten Röhre notwendig. Im September 2013 wurde mit dem Vollausbau begonnen, Projektkosten von 243 Mio. Euro wurden kalkuliert. Die zweite Tunnelröhre wurde am 21. Juli 2017 eröffnet.[3] Nach einer 2-jährigen Generalsanierung der alten Röhre wurde diese am 20. Dezember 2019 für den Verkehr freigegeben. Nun sind beide Tunnel befahrbar und mit moderner Sicherheitstechnik nach EU-Vorschrift ausgestattet.[4]

Der Gleinalmtunnel wird als Sondermautstrecke betrieben, das heißt anstelle der allgemeinen österreichischen Autobahnmaut (Vignette) wird eine Benutzungsgebühr in der Höhe von 9,50 Euro pro Fahrt für alle Kfz bis 3,5 t höchstzulässiges Gesamtgewicht (hzG) eingehoben. Jahreskarten, die die Passage durch den zweiten Sondermaut-Tunnel Bosruck beinhalten, werden für 106,- Euro angeboten. Der Vignettenabschnitt erlaubt die Ermäßigung nur einer Jahreskarte auf 66,- Euro, weitergehende Ermäßigungen gelten für Pendler und Behinderte (Stand 2019)[5] Schwerere Kfz – Wohnmobile, Busse, Lkw – jeweils über 3,5 t hzG zahlen keinen Aufpreis für die Tunnelnutzung, sondern nur die von Anzahl der Achsen und Abgaskategorie abhängige Autobahn-Kilometermaut.[6]

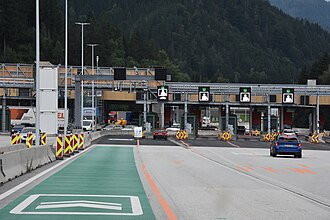

An der Mautstelle des Gleinalmtunnels gibt es wie auch am Bosrucktunnel eine Videomautspur. Nach Vorausbezahlung der Maut (Einzel- und Dauerkarten) bleibt das Kennzeichen ein Jahr gespeichert. In der Videomautspur wird bei reduzierter Fahrtgeschwindigkeit das Kennzeichen gescannt und die Durchfahrt automatisch ohne Wartezeiten ermöglicht.

Brände

Am 6. August 2001 ereignete sich im Gleinalmtunnel ein Autounfall, der einen folgenschweren Brand verursachte und fünf Menschen das Leben kostete.[7]

In den Abendstunden des 4. August 2016 geriet etwa zwei Kilometer nach der Tunneleinfahrt ein zu einem Wohnmobil umgebauter Reisebus aus Dänemark in Brand. Die sieben Insassen konnten sich retten, mussten aber mit Rauchgasvergiftungen in Krankenhäuser gebracht werden. Am 5. August 2016 wurde bekannt gegeben, dass an der Unfallstelle die Tunnelzwischendecke einsturzgefährdet sei und zur Behebung der Brandschäden der Tunnel voraussichtlich ein- bis eineinhalb Monate gesperrt bleiben werde. Die Verkehrsumleitung erfolgte über die Semmering Schnellstraße S 6 und die Brucker Schnellstraße S 35. Der Transitverkehr wurde weiträumig über die Tauern Autobahn A 10 im Westen und über die Süd Autobahn A 2 im Osten umgeleitet.[8][9] Der Tunnel wurde am 25. August 2016 wieder für den Verkehr freigegeben.[10]

Für die in 21 Tagen erfolgte Sanierung der Brandschäden wurden Arbeiter von der in Bau befindlichen zweiten Röhre abgezogen. 25 bis 30 Arbeiter waren im Einsatz, bei dem rund um die Uhr gearbeitet wurde. Im Unfallbereich waren die Zwischendecke und die Abstellnische schwer beschädigt, sowie Einrichtungen der Tunneltechnik zerstört worden. 40 m2 (30 Tonnen) beschädigter Zwischendecke wurden abgetragen. Für die neue Betonzwischendecke wurden 64 Felsanker neu gesetzt, die eine Brandschutzisolierung erhielten, sowie eine Lüftungsjalousie erneuert. Die Abstellnische wurde mit 300 m3 Beton vollständig verfüllt (es waren im Tunnel mehr Nischen vorhanden als vorgeschrieben). Die Sanierungskosten wurden von der Asfinag mit 500.000 Euro angegeben. Der Einnahmenentfall aus der Sondermaut des Tunnels wurde von der Asfinag mit 2,5 Mio. Euro, etwa 120.000 Euro pro Tag, angegeben. Dieser Betrag ergibt sich einerseits durch den Einnahmenentfall bei Einzelfahrten, außerdem wurde die Gültigkeit von laufenden Jahreskarten um ein Monat verlängert. Rund 3 Mio. Euro hat die Asfinag von der Haftpflichtversicherung des Buslenkers eingefordert, aber nur 1,2 Mio. Euro erhalten.[11][12][13][14]

Am 5. Oktober 2018 geriet kurz vor 13 Uhr ein Schwertransport, ein 7-achsiger Autokran mit etwa 80 Tonnen Masse, ca. einen Kilometer nach der Einfahrt in das Südportal der Oströhre in Vollbrand. Alle 83 im Tunnel befindlichen Personen konnten flüchten, in erster Linie durch die Weströhre, welche zu diesem Zeitpunkt wegen Sanierungsarbeiten geschlossen war. Drei Personen erlitten Rauchgasvergiftungen. Die hohen Temperaturen beim Brand führten zu einer Verzögerung der Löscharbeiten, diese konnten gegen 15 Uhr abgeschlossen werden. Da beim Brand die Zwischendecke des Tunnels stark beschädigt wurde, wurde der Tunnel für mehrere Wochen geschlossen. Der gesamte Verkehr wurde über das Murtal (Semmering Schnellstraße S6 und Brucker Schnellstraße S35) umgeleitet.[15][16][17] In einem 300 m langen Abschnitt wurde die Tunnelröhre zerstört, weshalb vor der Fahrzeugbergung hier mit 100 Deckenstützen gepölzt wurde. Der zerstörte Mobilkran hatte laut Eigentümer einen Wert von über 1 Mio. Euro. Gebrochene Achsen wurden geschweißt und mit Ketten gesichert, die Lenkung nur der vorderen drei Achsen konnte gängig gemacht werden. Mit einer 1000-PS-Sattelzugmaschine wurde bis zum Scheitelpunkt etwa in der Mitte des Tunnels gezogen und danach gebremst. Am Abend des 10. Oktobers konnte das Wrack so aus dem Nordportal gebracht und auf einem eingerichteten Parkplatz zur Begutachtung abgestellt werden. [18] Die Sanierungskosten werden von der Asfinag mit mehr als 2,5 Mio. Euro angegeben.[19] Die Gültigkeit von laufenden Jahreskarten wurde um die Dauer der Sperre verlängert. Der Tunnel wurde am 7. Dezember 2018 wieder für den Verkehr freigegeben.[20]

Andere Vorfälle

Am 15. März 2022 hielt ein Pkw auf dem Weg in eine Grazer Privatklinik im Tunnel, um einer Frau die spontane Geburt eines Adrians zu ermöglichen. Der Tunnel wurde dafür gesperrt.[21]
