Bosrucktunnel
Bosrucktunnel (Straßentunnel) | ||
---|---|---|
Nutzung | Autobahntunnel | |
Verkehrsverbindung | Pyhrn Autobahn | |
Ort | Ardning (Stmk) bis Spital am Pyhrn (OÖ) | |
Länge | 5500 m | |
Anzahl der Röhren | 2 | |
Querschnitt | Vollausbau | |
Bau | ||
Bauherr | ASFINAG | |
Baukosten | 74 Mio. € (geplant) | |
Baubeginn | zweite Röhre 2009 | |
Fertigstellung | 2013 | |
Planer | ASFINAG | |
Betrieb | ||
Betreiber | ASFINAG | |
Maut | Sondermaut (PKW 6,00 €[1]) | |
Freigabe | 21. Oktober 1983 (1. Röhre) 19. Juli 2013 (2. Röhre) |
|
Lage | ||
|
||
Koordinaten | ||
Nordportal | 47° 38′ 10″ N, 14° 19′ 50″ O | |
Südportal | 47° 35′ 24″ N, 14° 20′ 50″ O |
Die beiden österreichischen Bosrucktunnels sind nach dem Bergstock des Bosruck in den westlichen Ennstaler Alpen benannt. Sie verbinden die Bundesländer Oberösterreich und Steiermark.
Straßentunnel
Der Straßentunnel ist 5.509 m lang, verläuft großteils parallel zum rund 80 Jahre älteren Eisenbahntunnel, ist Teil der Pyhrn Autobahn (A9) und verbindet Spital am Pyhrn (Oberösterreich) mit Ardning (Steiermark) im Süden. Der ursprünglich einröhrig errichtete Tunnel wurde 1979 bis 1980 geplant, von 1980 bis 1983 von den Baufirmen Mayreder, Hamberger und Porr[2] gebaut und am 21. Oktober 1983 für den Verkehr freigegeben.
Der Tunnel wird als Sondermautstrecke betrieben und unterliegt deshalb nicht der Vignettenpflicht.[3] Für einen Pkw beträgt die Sondermaut 6,00 Euro mit Stand vom 1. Januar 2021. Die Bezahlung kann auch über das Videomautsystem erfolgen.
Im Jahr 2009 begann man mit dem Bau der zweiten Tunnelröhre. Im August 2011 erfolgte deren Durchschlag.[4] Zur Sicherheit der Tunnelbenützer wurde zusätzlich zur lückenlosen visuellen Überwachung durch Kameras auch ein akustisches Warnsystem namens „Akut“ implementiert, das atypische Geräusche aus dem üblichen Verkehrslärm ausfiltert und gegebenenfalls Alarm auslöst.[5] Nach der Eröffnung der neuen zweiten Röhre am 19. Juli 2013 wurde die bereits 30 Jahre in Betrieb stehende erste Röhre generalsaniert. Die Verkehrsfreigabe beider Tunnelröhren erfolgte am 19. Oktober 2015 mittags. Die offizielle Eröffnung fand bereits zwei Tage zuvor am 17. Oktober 2015 statt.[6][7]
Bereits am 3. November 2015 kam es zu einer dreitägigen Sperre der generalsanierten alten Tunnelröhre und damit der Fahrtrichtung nach Sattledt (Voralpenkreuz). Auf einer Länge von 10 m hatte sich die Tunnelzwischendecke um 10 cm abgesenkt[8]. Die Decke wurde daraufhin gestützt und die Röhre im gepölzten Bereich einspurig und mit 60 km/h Geschwindigkeitsbegrenzung freigegeben. Im Zuge der Ursachenklärung wurden die Betonwände gescannt. Als Untersuchungsergebnis teilte die Asfinag mit, dass die Zwischendecke aufgrund eines Baumangels abgerutscht sei. Vom 1. Februar 2016 bis 15. März 2016 wurde an der Behebung des Schadens sowie an zusätzlichen Sicherheitsmaßnahmen gearbeitet. Inklusive der abgesenkten Zwischendecke wurden laut Asfinag elf Bereiche vorsorglich mit Ankerstangen versehen (rund 700 Stangen von 66 Zentimeter Länge, aus Spezialstahl gefertigt)[9].
Eisenbahntunnel
Der 4.766 m lange Eisenbahntunnel verbindet die Bahnhöfe Spital am Pyhrn und Ardning der Pyhrnbahn. Er wurde in den Jahren 1901 bis 1906 im Rahmen des großen staatlichen Investitionsprojekts „Neue Alpenbahnen“ für die k.k. Staatsbahnen errichtet, nachdem mehrere Trassenvarianten über den Pyhrnpass verworfen worden waren.
Da mit den Vorarbeiten schon am 1. Juli 1901 (Nordseite)⊙ bzw. am 22. Juli 1901 (Südseite)⊙ begonnen worden war, waren zur Zeit der Bauvergabe (23. November 1902) bereits 1288 m Sohlstollen aufgefahren (Nordseite: 702 m, Südseite: 586 m). Dem Bauvertrag lag die Voraussetzung zu Grunde, dass der Vortrieb auf der Nordseite durch maschinelle, auf der Südseite durch Handbohrung erfolgen sollte. Als mittlere Leistung waren 2,80 m auf der Nordseite sowie 1,40 m auf der Südseite vorgeschrieben. Für die Vollendungsarbeiten waren sieben Monate vorgesehen. Der Durchschlag hätte daher programmgemäß am 1. März 1905 (in Stollenmeter 3018 der Nordseite, Stollenmeter 1744 der Südseite), die Bauvollendung sieben Monate später (1. Oktober 1905) erfolgen sollen. Die Gesamtbauzeit hätte dann vier Jahre und drei Monate betragen. Obwohl dieses Programm der Baubeschleunigung mehrfach abgeändert und insbesondere auch auf der Südseite die maschinelle Bohrung eingeführt wurde, war es infolge der vielen einschneidenden Schwierigkeiten unmöglich, den Vollendungstermin einzuhalten. Erst am 20. August 1906 wurde der Tunnel dem Verkehr übergeben[10], die vorgesehene Bauzeit also um elf Monate überschritten.[11] Die zum ursprünglichen Durchschlagstermin absehbaren, im Budget nicht vorgesehenen Mehrkosten wegen der Wassereinbrüche führten nach parlamentarischer Kritik Ende April 1905 zum Rücktritt von Eisenbahnbaudirektor Karl Wurmb und Eisenbahnminister Heinrich von Wittek, die das Projekt Neue Alpenbahnen betrieben hatten.
Nachdem die Vorarbeiten auf Nord- und Südseite von den Unternehmen E. da Giau bzw. L. Zateranda ausgeführt worden waren, vergab gab die Staatseisenbahnverwaltung kurz nach dem ersten großen Wassereinbruch (14. August 1902) den Gesamtauftrag an die italienische Firma E. Falletti, Zateranda & Comp, die die Arbeiten am 23. November 1902 übernahm. Zu diesem Zeitpunkte war der Sohlstollen auf eine Länge von 702 m Nordseite aufgefahren, der Südstollen stand bei Stollenmeter 582.[12]
Durch die groben Eingriffe in die Grundwasserverhältnisse wurde der Schreiende Bach bei Spital am Pyhrn, ein Wildbach, der bis dahin ein beliebtes Ausflugsziel war, im Juli 1904 wasserlos. Nach Versiegen des Wasserlaufs musste, bis zur Inbetriebnahme einer zusätzlichen Dampfmaschine (November 1904), von maschinellem auf Handvortrieb umgestellt und bei eingeschränkter Ventilation gearbeitet werden.[13]
Noch vor dem für Mai 1905 erwarteten Tunneldurchschlag erfolgte (im Südstollen) am 17. des Monats erneut ein großer Wassereinbruch. Bei der am 22. Mai 1905 durch Methangas ausgelösten Explosion kamen sechzehn Arbeiter ums Leben. Trotz der notwendig gewordenen vollständigen Änderung des Bauvorgangs konnte am 22. November 1905 die Röhre von Nord nach Süd durchschlagen werden.[14] Ausmauerungen waren Ende Juni 1906 beendet. Die Arbeit am Tunnel wurde am 31. Juli 1906 abgeschlossen[Anm. 1], am folgenden 22. August wurde das Bauwerk dem Verkehr übergeben.[15]
Ab 29. September 1963 kam es zu einer mehrmonatigen Tunnelsperre, um Schäden durch Wassereintritte, Gebirgsdruck und Rauchgase der Dampflokomotiven zu sanieren. Neben der Sanierung wurde der Streckenabschnitt Selzthal–Spital am Pyhrn elektrifiziert, um neue Rauchschäden zu vermeiden. Am 29. Mai 1965 wurde der Bosrucktunnel wiedereröffnet. Ab diesem Zeitpunkt fuhren Personenzüge zwischen Linz an der Donau und Selzthal in Dieseltraktion, während bei Güterzügen in Spital am Pyhrn von Dampflok auf Elektrolokomotive (bzw. umgekehrt) umgespannt wurde.
Über einen Neubau des mittlerweile 100 Jahre alten Bosrucktunnels der Bahn wird nachgedacht. Einerseits wird er in ein paar Jahren nicht mehr den EU-Kriterien z. B. in puncto Sicherheit entsprechen, andererseits ist für einen etwaigen zweigleisigen Ausbau der Strecke ein neuer Tunnel erforderlich. Seit Mitte 2011 läuft eine Umweltverträglichkeitsprüfung mit Planungsbeginn 2011 und Planungsende 2017, wobei die Entscheidung noch aussteht.[16]
Teil der Überlegungen ist ein Risiko, das sich aus der Zusammensetzung von älterem Beton ergeben hat. Durch die Bildung von Thaumasit kann, betrachtet über lange Zeit, eine Gefahr für Bauten aus Beton entstehen. Unter bestimmten Umständen (Zusammensetzung von Grundwasser, Einwirkungsdauer über Jahrzehnte usw.) kann Thaumasit die Festigkeit von Beton vermindern, was bis zur Zerstörung einschlägiger Strukturen führen kann. Das Thema ist zumindest großen Bauunternehmen bewusst und ist am Beispiel des Bosrucktunnels publiziert.[17] Ihm wird durch die Auswahl von Zuschlagstoffen begegnet.[18]
Am 12. Februar 2020 äußerte ÖBB-Vorstand Andreas Matthä, dass geplant ist, die Pyhrn-Schober-Achse mittels selektiven zweigleisigen Ausbau auszubauen, um eine Kantenzeit von 75 Minuten zwischen Linz und Selzthal zu erreichen. Die Steigung im Tunnel ist zu groß, weshalb bis 2040 auch ein neuer Tunnel gebaut werden soll, um die Zeit weiter auf 60 Minuten zu reduzieren. Erst nach Probebohrungen könne über Kosten gesprochen werden. Das Gebirge sei mindestens so schwierig wie beim Semmering-Basistunnel.[19]
Literatur
- August Steinermayr: Der Bosruck-Tunnel. In: Allgemeine Bauzeitung, Jahrgang 1906, (Band LXXI), ZDB-ID 2147220-8, S. 107 f. (Online bei ANNO). Sowie August Steinermayr: Der Bosruck-Tunnel. In: Allgemeine Bauzeitung, Jahrgang 1906, (Band LXXI), ZDB-ID 2147220-8, S. 67 und 71 (Online bei ANNO).
- Jörg Strohmann, Silvia Mühle (Transkription): Bericht eines unbekannten Beamten der k.k. Staatsbahnen über den Bau des Bosruck-Eisenbahntunnels. Transscription des in Kurrent geschriebenen Berichtes (Aus dem Archiv der inzwischen aufgelassenen ÖBB-Streckenleitung Selzthal, Kopie aus dem Jahr 1994, Archiv des Heimat- und Museumsvereines Windischgarsten). Hrsg.: Archiv des Heimat- und Museumsvereines Windischgarsten. Windischgarsten 1994 (ooegeschichte.at [PDF]).
Weblinks
- Bosrucktunnel (Eisenbahn). In: Structurae
- Bosrucktunnel (Autobahntunnel 1. Röhre). In: Structurae
- Bosrucktunnel (Autobahntunnel 2. Röhre). In: Structurae
- ASFINAG-Bosrucktunnel – Übersicht über den Baufortschritt der 2. Tunnelröhre
- Website der Baufirma ALPINE zum Bosrucktunnel. (Nicht mehr online verfügbar.) In: alpine.at. 11. August 2011, archiviert vom Original am 29. Dezember 2011 (Datenblatt zum Straßentunnel).
- Selzthal-Ansichtskarten.at – Alte Ansichtskarten vom Bosruck-Eisenbahntunnelbau
- Bilder der Tunnelportale
- Alpine erhält den Zuschlag für Sanierung
- Bosrucktunnel erhält zweite Röhre
Anmerkungen
- ↑ Nach anders lautender Meldung: 4. Juli 1906. – Siehe: Die Verkehrseröffnung auf der Pyhrnbahn. In: Neue Freie Presse, Abendblatt (Nr. 15084/1906), 20. August 1906, S. 9 f. (Online bei ANNO). sowie Kleine Chronik. (…) Eröffnung der Pyhrn-Bahn. In: Wiener Zeitung, Wiener Abendpost (Nr. 190/1906), 20. August 1906, S. 3 f. (Online bei ANNO).
Einzelnachweise
- ↑ https://www.asfinag.at/maut-vignette/streckenmaut/tarife/ Einzelfahrt Bosruck Tunnel € 6,00
- ↑ Van Suilichem, P: EXPLOSION PROOF LASER ALIGNS AUSTRIAN TUNNEL. In: Tunnels & Tunnelling International. Band 11, Nr. 10, Dezember 1979, ISSN 0041-414X (Online [abgerufen am 9. August 2020]).
- ↑ Mautgebühren in Österreich. Automobilclub von Deutschland, abgerufen am 29. August 2019.
- ↑ ORF-Online: 1905 wurde der erste Tunnel eröffnet; abgerufen am 17. Okt. 2015
- ↑ Bosrucktunnel bekommt „Ohren“. In: ORF. 23. Februar 2013, abgerufen am 23. Februar 2013.
- ↑ Asfinag: A 9 Pyhrn Autobahn Vollausbau Bosrucktunnel (Memento vom 8. November 2015 im Internet Archive). In: asfinag.at. abgerufen am 17. Okt. 2015.
- ↑ ORF-Online: Eröffnung der zweiten Bosrucktunnel-Röhre; aktualisiert 19. Oktober 2015, zuletzt abgerufen am 16. April 2019.
- ↑ ORF-Online: Tunneldecke senkte sich: Bosruck-Röhre gesperrt. In: steiermark.orf.at, 3. November 2015, zuletzt abgerufen 4. April 2019.
- ↑ Bosrucktunnel: Sanierung früher fertig. 15. März 2016, zuletzt abgerufen 16. April 2019.
- ↑ Die Eröffnung der Pyhrnbahn. In: Neue Freie Presse, Abendblatt (Nr. 15085/1906), 21. August 1906, S. 8, oben links (Online bei ANNO).
- ↑ Strohmann: Bericht, S. 2.
- ↑ Strohmann: Bericht, S. 5 f.
- ↑ Strohmann: Bericht, S. 7.
- ↑ Strohmann: Bericht, S. 8.
- ↑ Strohmann: Bericht, S. 9.
- ↑ Rahmenplan ÖBB und ASFINAG. (PDF; 805 kB) Ausbau Bundesverkehrsinfrastruktur für Oberösterreich. (Nicht mehr online verfügbar.) Ehemals im Original; abgerufen am 30. Juli 2012 (keine Mementos). (Seite nicht mehr abrufbar, Suche in Webarchiven)
- ↑ Franz Hofmarcher, Sebastian Guganeder: Sanierung und Modernisierung ÖBB Eisenbahntunnel Bosruck. In: World of PORR 170/2017, S. 5. (abgefragt am 8. Januar 2022).
- ↑ Davies Mwila Mulenga: Zum Sulfatangriff auf Beton und Mörtel einschließlich der Thaumasitbildung. Verlag Bau+Technik GmbH 2002. (abgefragt am 8. Januar 2022).
- ↑ ÖBB: Neuer Bosrucktunnel bis 2040 orf.at 13. Februar 2020
License Information of Images on page#
Image Description | Credit | Artist | License Name | File |
---|---|---|---|---|
Positionskarte der Steiermark , Österreich | Eigenes Werk , using OpenStreetMap data SRTM30 v.2 data | NordNordWest | Datei:Austria Styria relief location map.svg | |

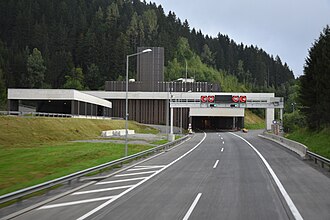

Bosrucktunnel (road) Südportal | Eigenes Werk | Iswoar | Datei:Bosrucktunnel (road) Südportal 01.jpg | |
